Jóváhagyási körök több szinten: a munkaidő jóváhagyás folyamata a gyakorlatban
Több szintből álló szervezetben a munkaidő jóváhagyás folyamata gyakran azért akad el, mert ugyanazt az ellenőrzési feladatot bízzák a műszakvezetőre, a projektmenedzserre és a HR-re. Egyikük a jelenléti tényeket ismeri, másikuk a projekt költségkeretét, harmadikuk a jogszabályi és elszámolási kereteket. Ha ezek a szerepkörök nincsenek tisztázva, a hó eleji zárás kapkodássá, a bérszámfejtés előkészítése pedig felesleges egyeztetési körökké válik. Az alábbi útmutató bemutatja, hogyan alakítható ki átlátható, működő jóváhagyási lánc a mindennapi gyakorlatban.
Amikor a jóváhagyás reflexszé válik: hol akad el a gyakorlat?
Szemléltető, fiktív bevezetési forgatókönyv, nem valós ügyfélreferencia.
Tekintsünk egy szemléltető helyzetet a hónap elejéről: közeleg a bérszámfejtési átadás határideje, a táblázatokban néhány munkatárs jelenléti adata még hiányos, a projektvezetők között vita alakul ki egy elszámolt túlóra belső költségviseléséről, a cégvezető pedig a felhalmozódott jóváhagyási kérelmek felett ül a postafiókjában, és reflexből hagyja jóvá a tételeket, csak hogy haladjon a folyamat.
Ilyenkor a jóváhagyás puszta kattintássá válik: a tényleges tartalmat senki sem vizsgálja, a kockázatokat pedig senki sem méri fel.
Kisebb, egyetlen irodában dolgozó csapatoknál az informális egyeztetés eleinte még működhet. Amikor azonban a szervezet növekszik, telephelyek nyílnak, megjelenik a váltott műszak vagy több párhuzamos ügyfélprojekt indul, a szóbeli kontroll elégtelenné válik. Ha a jóváhagyási jogkörök nincsenek hozzárendelve a valós felelősségekhez, a vezetők ellenőrzés nélkül írnak alá mindent. A hibák pedig csak a bérszámfejtés után, vagy az ügyfélszámla vitatásakor bukkannak fel.
Három eltérő esemény, három különböző logika: szabadság, túlóra és projektidő
A leggyakoribb hiba egyetlen közös csatornára terelni minden engedélyezést. A szabadság, a túlóra és a projektidő eltérő döntést kíván a szervezet különböző szintjein dolgozó vezetőktől.
1. Szabadságigénylés: kapacitástervezés és törvényes keretek
A szabadság jóváhagyása előzetes szervezési döntés. Itt a közvetlen felettes az illetékes, mert ő látja a csapat kapacitását, a beosztást és a helyettesítést. Ő tudja megítélni, hogy két kulcsember egyidejű távolléte okoz-e fennakadást a napi feladatokban.
A vezetőnek ugyanakkor nem feladata fejben tartani a törvényes szabadság-jogosultságokat, az életkor vagy gyermekek után járó pótszabadságokat, sem a munkaszüneti napok pontos elszámolását. Ha nem látja a naprakész egyenleget és a csapat szabadságnaptárát, könnyen jóváhagyhat olyan távollétet, amely működési zavart vagy kerettúllépést okoz.
2. Túlóra: az elrendelés belső rendje és az elvégzett munka elszámolása
A gyakorlatban fontos szétválasztani a túlóra elrendelésének és belső költségkeretének jóváhagyását az elvégzett munka törvényes elszámolásától. Ha a munkavállaló a munkát elvégezte, a jogszabály szerinti ellentételezés (alapbér és pótlék) megilleti; a belső jóváhagyási lánc feladata nem a kifizetés megakadályozása, hanem annak megelőzése, hogy a túlmunkát jogosulatlanul vagy kontroll nélkül rendeljék el.
Szervezeti szempontból ajánlott belső szabályként kétszintű ellenőrzést kialakítani:
- A közvetlen felettes igazolja a tényt: a munkavégzés valóban megtörtént.
- A költségvetési vagy projektfelelős ellenőrzi az előzetes elrendelés jogosságát és a projektkeret terhelhetőségét.
Ha a túlóra jóváhagyása csak a havi jelenléti ív lezárásakor kerül szóba, a menedzsment kész tényekkel szembesül. A túlóra-elszámolási hibákról és a kézi nyilvántartások tipikus csúszásairól korábban részletesen írtunk a túlóra-elszámolási hiba a gyakorlatban című cikkünkben.
3. Projektidő: ügyfélszámlázás és belső elszámolás
Mátrixszervezetben vagy szolgáltató cégeknél a közvetlen felettes gyakran nem lát rá a napi szakmai feladatokra. A csoportvezető látja például, hogy egy heti negyven órás általános munkarendben dolgozó munkatárs jelen volt a héten. Arról viszont nincs közvetlen információja, hogy a hétfői hat munkaóra az A ügyfél projektjéhez vagy egy belső feladathoz tartozott. Ezt a projektmenedzser tudja érdemben ellenőrizni. Ha a projektidőt a csoportvezető hagyja jóvá érdemi rálátás nélkül, az ügyfélszámlázás alapjául szolgáló kimutatások pontatlanokká válhatnak, a projekt jövedelmezősége pedig nehezen követhetővé válik.
| Esemény típusa | Elsődleges jóváhagyó (1. szint) | Másodlagos jóváhagyó / ellenőrző (2. szint) | Tipikus hiba hiányos folyamat esetén |
|---|---|---|---|
| Szabadság | Közvetlen felettes (csapatkapacitás) | HR-adminisztráció (keretek, egyenlegek) | Párhuzamos távollétek, leálló műszak vagy egyenlegtúllépés |
| Túlóra | Közvetlen felettes (tény igazolása) | Költségvetési / ágazati felelős (belső elrendelés) | Utólag szembesülés a nem tervezett bérköltségekkel |
| Projektidő | Projektmenedzser (feladat és ráfordítás) | Szakmai vezető (összesített heti jelenlét) | Téves ügyfélszámlázás, bizonytalan projektjövedelmezőség |
| Utólagos korrekció | Közvetlen felettes (indoklás vizsgálata) | HR / havi záró adminisztrátor (adatellenőrzés) | Követhetetlen jelenléti adatok, vitatott bérszámfejtési tételek |
A megbízható munkaidő jóváhagyás folyamat ellenőrzőlistája
A jóváhagyási lánc akkor nem válik felesleges bürokráciává, ha egyértelmű működési szabályok mentén épül fel. Az alábbi szempontok elengedhetetlenek a stabil működéshez:
- Szerepkörök és felelősségek éles elválasztása
Minden jóváhagyó csak azt hagyja jóvá, amire rálátása és felhatalmazása van. A közvetlen felettes a jelenléti tényadatokat ellenőrzi, a projektvezető a feladatra fordított időt, a HR pedig a havi keretek érvényességét vizsgálja. Ha egyetlen személyre hárul minden döntés, ő válik szűk keresztmetszetté, a jóváhagyás pedig formasággá silányul.
- Helyettesítési rend és szervezeti eljárások rögzítése
Ha a közvetlen vezető váratlanul kiesik a munkából, szervezeti eljárásként a kijelölt helyettesnek vagy a felettes vezetőnek kell átvennie a feladatot. Enélkül a jóváhagyási lánc megakad, a jóváhagyatlan jelenlétek miatt pedig veszélybe kerülhet a bérszámfejtés előkészítése. A helyettesítési jogosultságokat érdemes előre rögzíteni a belső rendben és a jogosultsági rendszerben.
- Havi zárási ütemezés és belső határidők kijelölése
Egy szemléltető havi zárási ütemezésben például a következő munkanapok jelölhetik ki a mérföldköveket: a hónap utolsó napjait követően lezárul a munkavállalói adatrögzítés (számolva az esetleges hónap végi vagy hétvégi műszakokkal), a második munkanapig a közvetlen vezetők elvégzik az első szintű ellenőrzést, a harmadik munkanapra lezárulhat a másodszintű vagy projektalapú egyeztetés, a negyedik munkanapon pedig a HR elvégzi a havi zárást. Ha a határidők nincsenek egyértelműen kijelölve, a bérszámfejtést előkészítő csapat gyakran csak az utolsó pillanatban jut adatokhoz.
- Előzetes igény és utólagos tényadat szétválasztása
A szabadságot, a tervezett műszakcserét és az előre látható rendkívüli munkát előzetesen célszerű kezdeményezni és engedélyezni. Utólag a valós jelenlétet és az indokolt korrekciókat kell ellenőrizni. Ha az elrendelési folyamat elmarad, az utólagos elszámolás belső viták forrásává válhat.
- Utólagos korrekciók belső szabályozása és nyomon követése
Hiba a legfegyelmezettebb szervezetben is előfordul: elfelejtett rögzítés, elírt munkalap vagy tévesen kiválasztott tevékenység. A belső szabályzatban érdemes rögzíteni, hogy az utólagos adatmódosításokhoz indoklás és vezetői ellenőrzés tartozzék. A nyilvántartás hitelességét az adja, ha a rendszer audit naplója rögzíti a módosítási eseményeket.
Kétszintű jóváhagyás szoftveres támogatással
Amikor a vállalkozás kinövi az e-mailes egyeztetéseket és a megosztott táblázatokat, a kétszintű jóváhagyás kézi koordinálása jelentős adminisztrációs terhet ró a vezetőkre. A folyamat szoftveres támogatással tehető átláthatóvá.
A szoftverben az engedélyezési szintek rendezett keretet kapnak: a munkatárs rögzíti a munkaidejét vagy benyújtja a szabadságigényét, a közvetlen vezető pedig e-mail értesítést kap a teendőről. Az első szintű jóváhagyó ellenőrzi az adatokat (a beosztáshoz képesti eltéréseket, a műszakot, a napi jelenlétet). A kétszintű folyamatban a második körös jóváhagyó (például a projektvezető vagy ágazati vezető) szintén saját felületén tekinti át a hatáskörébe tartozó adatokat.

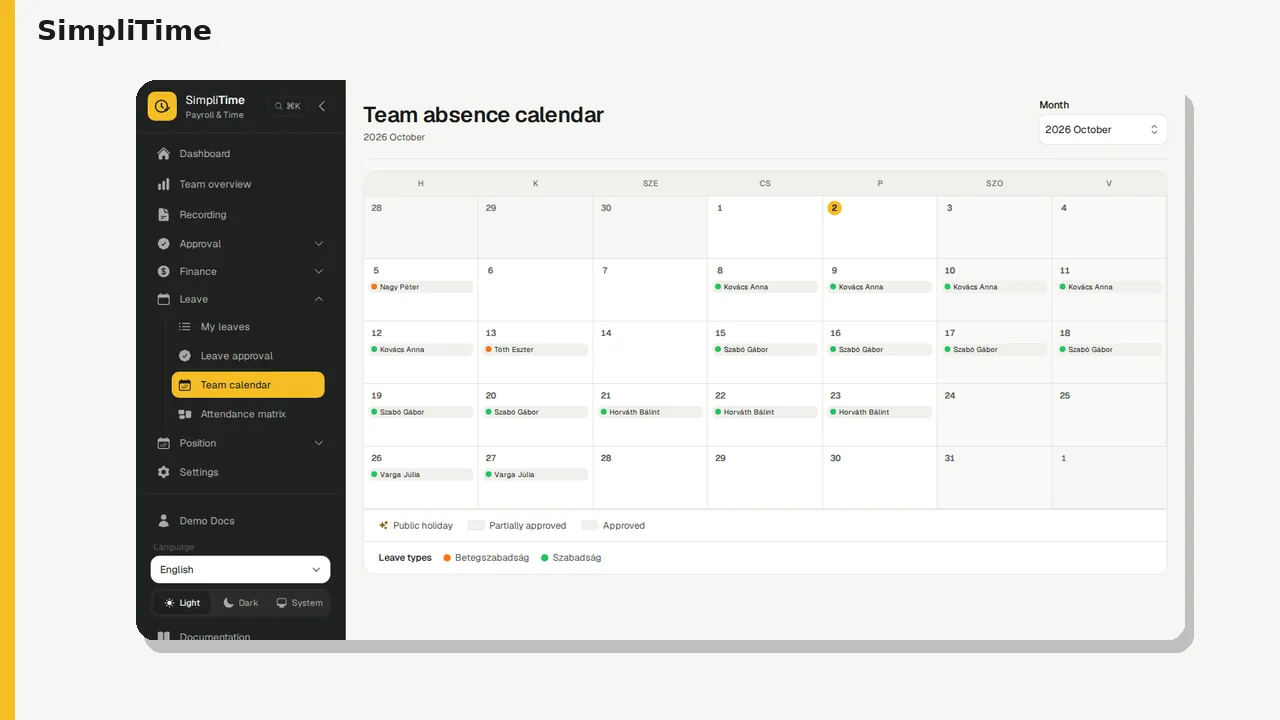

A magyar kkv-k igényeire épülő SimpliTime funkciói ezt a logikát támogatják. A rendszerben elérhető kétszintű és projektalapú jóváhagyás lehetővé teszi, hogy a közvetlen felettes mellett a projektfelelős is áttekinthesse a ráfordított munkaidőt. A Profi csomag tartalmazza a kétszintű jóváhagyást, a műszaktervezést, a szabadságkezelést és az anomália-riportot. Az eltérés-riportok segítenek azonosítani a tervezett beosztástól való eltéréseket, a csapat-szabadságnaptár pedig átláthatóbbá teszi a szabadságolások szervezését.
A munkaidő rögzíthető natív iPhone- és Android-alkalmazásból (App Store: https://apps.apple.com/app/simplitime-munkaid%C5%91/id6783943517; Google Play: https://play.google.com/store/apps/details?id=systems.dvp.simplitime), asztali gépen pedig mobilbarát webes felületen érhető el, külön telepítés nélkül. A szerepkör-alapú jogosultságok biztosítják a hozzáférések pontos szabályozását, a rendszer audit naplója pedig segíti a műveletek visszakövethetőségét.
Átadás a bérszámfejtésnek: a jóváhagyási lánc végső próbája
A munkaidő-nyilvántartó rendszer nem bérprogram, és nem váltja ki a könyvelő vagy bérszámfejtő szakmai munkáját. Feladata az, hogy tiszta, ellenőrzött adatokat készítsen elő, segítve a bérszámfejtés-előkészítés pontosságát.
Ha a jóváhagyási körök rendben lezárulnak, a havi zárás segíthet elkerülni a felesleges túlmunkát a HR-nél. A rendszer a pótlék- és túlóraszorzók, a műszakpótlékok és a szabadságnapok figyelembevételével készíti elő az adatokat. A bérszámfejtő strukturált összesítő exportot kap a bérszámfejtés előkészítéséhez, a táblázatok kiváltása pedig segíthet csökkenteni a havi HR-adminisztrációt. A folyamat hátteréről a hogyan tehető pontosabbá a bérszámfejtés-előkészítés című útmutatóban olvashat további részleteket, a csomagok felépítését pedig a csomagok és árak oldalon találja.
Ha a jóváhagyási lánc minden szintje időben elvégzi a feladatát, megelőzhetők az utólagos viták, a vezetőknek nem kell ellenőrzés nélkül jóváhagyniuk az adatokat, és a bérszámfejtés előkészítése is határidőre elkészülhet.
Gyakori kérdések
Ki hagyja jóvá a túlórát, ha a munkatárs külső projektben dolgozik?
Mi a teendő, ha a közvetlen vezető nem elérhető a havi záráskor?
Milyen szervezeti működés mellett indokolt a kétszintű jóváhagyás bevezetése?
Hogyan célszerű kezelni az utólagos munkaidő-korrekciókat?
Jóváhagyhatja-e a bérszámfejtést előkészítő HR-es a munkaidő-adatokat a vezetők helyett?
Ha a hó eleji jelenléti ívek ellenőrzése és a jóváhagyások hiánya rendszeresen megterheli a csapatot, egy átlátható szoftveres folyamat segíthet rendet teremteni. A SimpliTime 60 napos díjmentes próbaidőszakkal, bankkártya megadása nélkül próbálható ki az ingyenes próba oldalon. A próbaidőszak végén egyeztetés alapján választható ki a megfelelő csomag, vagy kötelezettség nélkül lezárható a fiók.
